环氧自流平地坪系统施工方案

阮江雷

技术专家
工业涂料
环氧自流平地坪工程的施工方案介绍。从环氧地坪涂层方案、工艺流程、施工工艺,质量检验和验收,及施工中的安全注意事项等多方面进行阐述。
研究课题:地坪涂料

一 编制依据

1. GB50209-2010《建筑地面工程施工质量验收规范》

2. JGJ/T175-2018《自流平地面工程技术标准》

3. GB/T22374-2018《地坪涂装材料》

二 工程概况

1. 工程项目名称:

2. 工程建设地点:

3. 工程主要内容:环氧自流平地坪工程

三 环氧地坪涂层方案

四 工艺流程

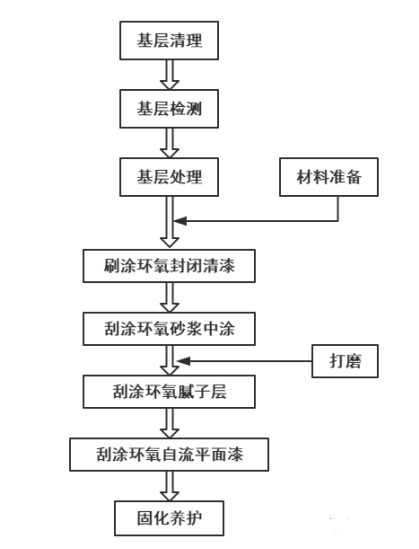

图1 环氧自流平地坪涂层工艺流程图

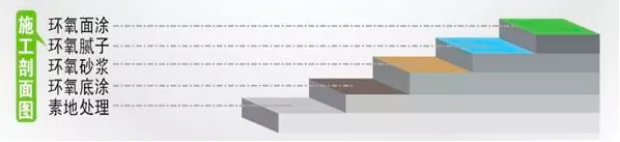

图2 环氧自流平地坪系统构造图

五 施工工艺

5.1 基层要求

1. 结构与地面隐蔽工程验收完毕;

2. 基层平整度用2米靠尺检查,不应大于3mm/2m;

3. 抗压强度≥25MPa;

4. 表面抗拉强度≥1.5MPa;

5. 基层含水率≤8% ;

6. 有防水防潮要求的地面(地下室,地下车库等),基层应包含防水防潮层;

7. 基层表面不得有起砂、空鼓、起壳、脱皮、疏松、麻面、油脂、灰尘、裂纹等缺陷;

8. 楼地面与墙面交接部位、穿楼(地)面的套管等细部构造处,应采用防护处理并验收合格后进行地面施工。

5.2 环境条件

1. 施工环境温度适宜在10℃~30℃之间;基层表面温度不宜低于5℃,环境温度高于露点温度3℃;

2. 施工环境空气相对湿度≤80%,面漆施工时相对湿度宜≤60%;

3. 施工时需避免强风气流和高温高湿环境作业。

4. 施工现场应保持通风、严禁烟火,不得进行切割和电气焊操作、施工用材料应远离热源、火源。施工时,现场应避免被灰尘、飞虫、杂物等污染。

5.3配合条件

1. 施工现场必须配比又三相四线380V交流电和220V交流电;并具有干净的施工和防火用自来水;

2. 甲方协调联系工程现场附近材料库房1~2间,便于存放施工工具和原材料;

3. 施工用原材料、设备、工具应分类挂牌存放,并由专人保管,库房应防雨防潮并注意材料保质期;

4. 办理好施工人员出入证及原材料、设备、工具及车辆的出入手续。

5. 施工前应按照施工方案进行技术交底

5.4 基层处理

1. 当基层抗压强度和表面抗拉强度未达到标准要求时,应采用补强处理或者打掉混凝土层后重做。

2. 将混凝土基层作业面整体打磨喷砂,清除表面的水泥浮浆、疏松层以及粘附的垃圾杂物。然后用无尘清扫机和大型吸尘器清除打磨的灰尘。

3. 彻底清除表面的油污,用专用的碱性除油剂处理,然后用清水冲洗干净。

4. 清除积水,并使受潮处彻底干燥。如基层渗水,需提前做好防水抗渗处理。

5. 基层裂缝修补时,宜先采用机械切割成V型槽,切割深度宜为基层混凝土厚度的1/2~2/3,宽度宜为10mm~20mm,然后先刷环氧封闭清漆,再用环氧砂浆修补并打磨平整,如果深度较深,需要多次修补。

6. 基层表面的孔洞和显著凹陷处,可在刷完环氧封闭清漆后,用环氧砂浆来修补填平,实干后打磨平整并除尘。

7. 打磨后发现新的裂缝进行切割修补。

8. 当基层的空鼓面积不大于1㎡时,可采用灌浆法处理;当基层空鼓面积大于1㎡时,应剔除并重新施工。

9. 基层表面有起砂、起壳、脱皮、疏松、麻面、油脂等缺陷时,应采用抛丸、铣刨等方法,必要时应做补强处理或重新施工,直到达到施工要求。

5.5 刷涂环氧封闭清漆(底漆)

1. 按比例将环氧封闭清漆的组分A与B混合,并用搅拌器搅拌均匀,如粘度过高,可以添加适量环氧稀释剂稀释后再施工。

2. 采用滚涂/刷涂施工,如遇混凝土基层起砂严重,表面质量不高等情况导致封闭效果不好,可以刷涂2道封闭漆,以基层表面刚刚饱和为佳。环氧封闭清漆可渗透到混凝土基层3~5mm,可达到封闭基层表面与材料粘结效果,清漆完全固化后,方可进行下道涂料施工。

5.6 刮涂环氧砂浆中涂

1. 环氧封闭清漆施工4小时(常温25℃下)后,可以进行环氧砂浆中涂的施工。

2. 先用搅拌器将环氧地坪中间漆的组分A搅拌均匀,再按比例加入组分B并搅拌均匀,然后加入粗石英砂(80目~120目),继续搅拌均匀。

3. 用专用刮板将配好的材料根据地面情况进行刮涂找平。较大的V型槽,分割槽,小坑,以及其他缺陷,需要多次填充方可填平,不可一次施工过厚避免收缩开裂。

4. 环氧砂浆中涂层施工8小时后,用大型打磨机将中涂层打磨平整,并用吸尘器将粉尘清除干净。

5.7 刮涂环氧腻子层

1. 先将环氧地坪中间漆的组分A搅拌均匀,再按比例加入组分B并搅拌均匀,然后加入细石英砂(500目~1000目),继续搅拌均匀,配成环氧腻子。

2. 用专用刮板将环氧腻子批刮到环氧砂浆层表面,刮涂1道。

3. 环氧腻子层施工8小时后,用打磨机打磨平整并用吸尘器将粉尘清除干净。

5.8 刮涂环氧自流平面漆

1. 用将环氧地坪面漆的组分A搅拌均匀,然后按比例加入组分B,再用低速电动搅拌机搅拌均匀。

2. 用刮刀进行整体批刮,然后用消泡滚筒做消泡处理。消泡作业时施工人员应穿钉鞋操作。

5.9 固化养护

1. 施工后的环氧自流平地面应做好成品保护。

2. 施工完成后的自流平地面应进行养护,常温下,24h内禁止上人,3天后投入正常使用,如果是用于泡水环境,则需要7天后才能投入使用。

六 质量检验和验收

6.1 质量检验

1. 用2m靠尺和楔形塞尺检查表面平整度,要求≤3mm/2m,每500㎡检查1处。

2. 检查空鼓,用小锤轻敲,每20㎡地面空鼓不得超过2处,每处空鼓面积不得超过400c㎡。

3. 拉拔强度测试结果≥2MPa或基层破坏,每3000㎡检查1组。

4. 做好的环氧地坪表面表面要求平整、光滑,无气泡、浮色发花、裂纹、砂眼、滚筒印、油花、缩孔、针孔等缺陷。表面颜色和光泽应均匀一致,无明显差异,符合设计要求。

5. 自流平涂层厚度要达到客户要求。

6. 耐冲击性要求0.5m高度冲击,无裂纹、无剥落。

7. 耐磨性≤0.6mm。

8. 坡度、缝格平直度和接缝高低差要满足设计或业主要求。

6.2 验收

1. 进场材料应提供产品合格证、使用说明书和型式检验报告。

2. 环氧地坪工程检验验收文件应包括中间交接记录、隐蔽工程交接记录和交工验收等资料。

3. 工程未交工验收,不得投入生产使用。

4. 环氧地坪工程质量检验验收应在自检合格的基础上,确认达到验收条件后再进行。

5. 环氧地坪工程检验项目至少有80%的检验点合格,且不合格的点不影响使用。

6. 应具有完整的施工方案和质量验收记录表,并有监理和业主代表签字确认。

七 安全注意事项

1. 施工前制定《安全作业操作规程》,并对施工班组长和工人进行安全教育培训,并进行考核,合格后方可上岗作业。

2. 由于用到了溶剂型涂料等易燃易爆品,施工现场严禁烟火,禁止吸烟。

3. 原材料应储存在阴凉、干燥、通风、远离热源和火源的场所,不得露天存放和暴晒,储存温度应符合产品说明书的规定。原材料的存放、保管需有专人负责。

4. 施工现场应通风良好,必要时采用强制通风。

5. 进入现场施工的人员必须穿好工作服,佩戴好安全帽、防毒口罩、防护服、手套、护目镜等劳动保护用品。

6. 使用电动工具时,不宜带线手套,容易滑脱造成安全事故。

7. 电器设备必须接地,电源开关安装漏电保护开关,电气工具在使用完后或操作人员离开工作岗位时,必须关闭电气开关并切断电源;

8. 自觉接受业主安全部门的监督检查。
